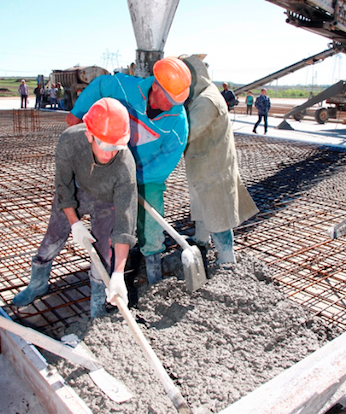

На ЮУАЭС в основание брызгального бассейна №2 уложен первый кубометр бетона

17 мая в основание брызгального бассейна №2 на Южно-Украинской АЭС уложен первый кубометр бетона. «Сегодня у наших строителей очередная трудовая победа - открыт большой фронт работ по бетонированию основания второго брызгального бассейна, - прокомментировал событие начальник управления капитального строительства ОП ЮУАЭС Павел Вирич. – График, подписанный президентом компании, мы выполняем. Надеюсь, до конца текущего года строительные работы на первой очереди – бассейнах №1 и №2 – будут полностью завершены».
Сооружение брызгальных бассейнов ведется круглосуточно. Ежедневно на площадке работают свыше 300 специалистов-строителей. Параллельно с бетонированием основания в чаше бассейна №2 идет подготовка к монтажу трубопроводов и разбрызгивающих устройств. Высокими темпами продолжаются работы и на строительстве первого бассейна. По информации П.Вирича, необходимыми материалами, персоналом и финансовыми средствами строительный объект обеспечен в полном объеме.
Размер одного брызгального бассейна - 145х395 м (вмещается 8 футбольных полей). Общая площадь 5 предусмотренных проектом бассейнов - 286375 м2. В процессе их строительства запланировано в общей сложности провести лесоочистку на площади 44,4 га, снять 47662,5 м3плодородного слоя почвы, разработать 532648 м3 почвы под укладку горной массы, уложить 386400 м3 основы из бутового камня, использовать 4225 т арматуры для укрепления бассейнового дна (845 т металла для одного бассейна), залить 57775 м3 бетона (11555 м3 для одного бассейна, толщина армированного слоя 20 см).
По расчетам специалистов, ввод в строй комплекса брызгальных бассейнов снизит температуру циркуляционной воды на 7°С (каждый бассейн – около 1,4°С).
Дополнительно:
Проект «Реконструкция системы технического водоснабжения. Работа блоков 1...3 на Ташлыкском водохранилище и брызгальных бассейнах Южно-Украинской АЭС» утвержден Кабинетом Министров Украины в начале 2016 года. Его реализация позволит исключить потери производства электроэнергии на ЮУАЭС из-за высокой температуры циркуляционной воды и снять ограничения мощности энергоблоков, вызванные недостаточной охлаждающей способностью Ташлыкского водохранилища в жаркие летние месяцы.
Реконструкция системы техводоснабжения ЮУАЭС предусматривает строительство 5 брызгальных бассейнов, обустройство струенаправляющей завесы в акватории Ташлыкского водохранилища, а также комплекса сооружений для заполнения и подпитки водоема-охладителя.
Читайте також
«Миколаївпастранс» замінить скло в автобусах: тендер на 528 тис. грн триває до 16 жовтня
КП «Миколаївпастранс» шукає підрядника, який демонтує, встановить і вклеїть скло на міських автобуса ... Читати далі
Понад 300 АЗС в Україні пошкоджено за пів року: Миколаївщина в числі найуразливіших
Міністр енергетики Денис Шмигаль повідомив у Верховній Раді, що за останні шість місяців росіяни ата ... Читати далі
Миколаєву бракує 819 млн грн: міськрада втретє просить у держави додаткову дотацію
2 жовтня депутати Миколаївської міськради підтримали третє звернення до Верховної Ради й уряду: на п ... Читати далі
